三維土工網墊(三維植被網)植草、灌護坡施工方案
1、邊坡清理
作業面雜物及松動巖塊,對坡面轉角處及坡頂?shù)睦饨沁M行修整,使之呈弧形,盡可能將作業面平整,以利于土工網與坡面的有效結合,同時增加作業面綠化效果;如果坡面巖石面積較大,應該在坡面上鋪設一層細表土,并輕輕壓實,為草、灌等植物提供基本的生長環境。

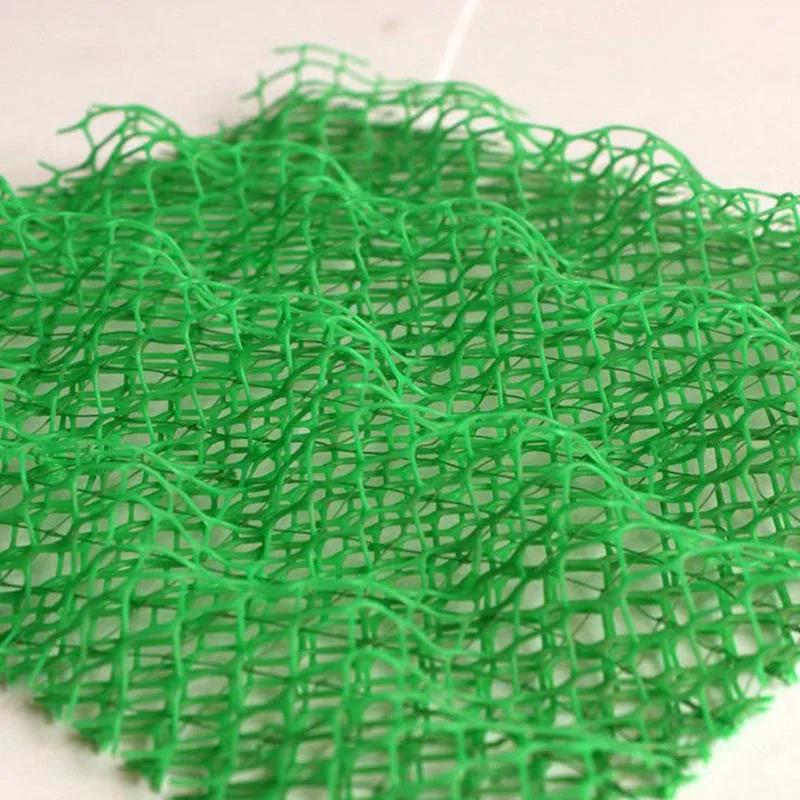

2、釘設網墊

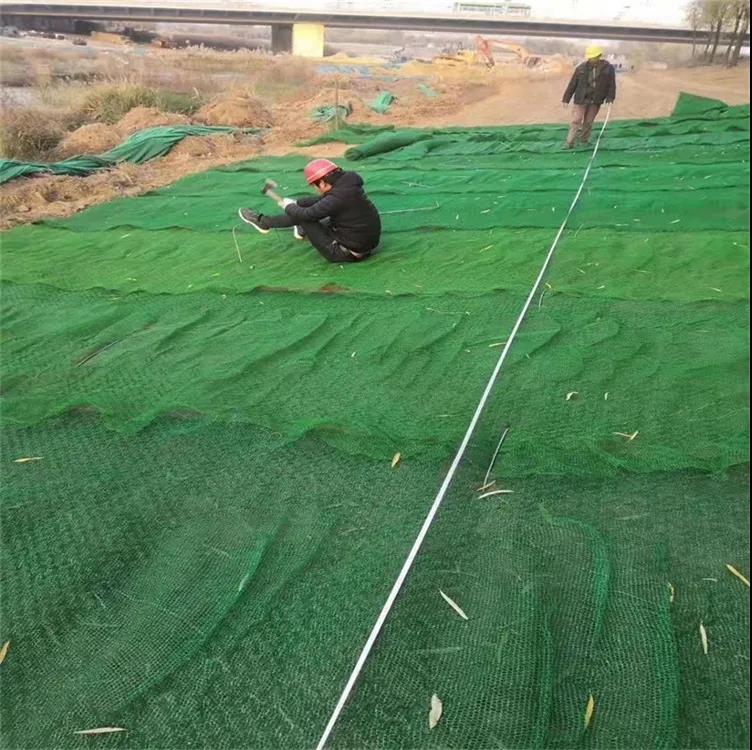

在坡頂及坡腳處分別開挖寬20cm、深30cm的溝槽,將土工網鋪設于溝內,并用方木樁(方木樁間距為100cm)固定并填土夯實,再從坡頂自上而下鋪設土工網,其縱橫向搭接長度不得小于20cm,并沿縱向每隔100cm用U型鋼釘固定(搭接部位必須固定),其斜向間距為100cm,并使土工網緊貼坡面不得有懸空褶皺現象,待土工網鋪設完畢后再撒播草籽。
3、回填土
三維土工網墊固定后,采用原有地表土進行回填,并分2~3次人工拋灑在邊坡坡面上,回填直至覆蓋網包。每次拋灑完畢后,在拋灑土壤層的表面機械灑水,機械灑水時,水柱要分散,灑水量不能太多,以免造成新回填土流失,目的使回填的土層自然沉降,并要進行適度夯實,防止局部新回填土層與三維網脫離。要求填土后的坡面平整,無網包外露。所選用的土顆粒勻稱,顯粉末狀,無石塊與其他雜物存在。
4、撒播草籽
(1)植物種子的選擇
根據施工作業面土壤或巖面性質、當?shù)貧夂驐l件、施工季節,并結合各種植物生長特性選擇根系發達的草本植物及喬、灌木種子,并增加當?shù)仡愃频孛沧鳂I(yè)面上的同類樹種,使次生植被在今后的數年內逐漸與自然生態植被融合,不顯人工雕琢的痕跡。
(2)撒播草籽
選用專業撒播機進行撒播,設備就位后,調節輸送泵壓力、出風量,使草籽均勻的噴射至坡面、平臺及護坡道上;坡面植草綠化完畢后,再進行挖坑栽植灌木,當氣溫低于12℃時不宜進行撒播施工。
5、深挖邊坡防護
(1)對于深挖邊坡防護施工須自上而下、逐級開挖,每開挖、防護,每級臺階高度8m左右,避免邊坡長時間裸露;
(2)石方開挖時嚴禁采用峒室爆破,近邊坡部分應采用光面爆破;
(3)施工過程中,應根據地形特征設置邊坡控制點,根據開挖情況隨時進行地質核查,并對邊坡穩定性進行監測;
(4)主要檢測項目:
①坡頂?shù)孛嬲{(diào)查,主要調查地表土體有無裂縫發生,及時排除裂縫中的水并封堵裂縫,防止地表水下滲;
②邊坡坡面調查,邊坡開挖過程中應記錄開挖斷面的地質剖面,觀測坡面巖層狀,節理發育狀況及地下水出露情況,若遇到結構面組合不利于邊坡穩定、地下水涌出等情況應及時采取應急措施;
③觀測標測量,定期進行各觀測點的平面及高程測量(至毫米),如觀測到變形連續增加應認真研究邊坡穩的定性,采取必要的應急措施。
6、養護管理
撒播施工完畢后,用30g/m2的無紡布覆蓋好,加強管理,適時適度進行噴水、補種、雜草及病蟲害的防治,當幼苗植株長到5~6cm或2~3片葉時便可揭去無紡布,以保證幼苗的正常生長。
